Die SBB sowie die von ihr beauftragten Bauunternehmen setzen alles daran, negative Auswirkungen der Baustellen auf ein Minimum zu reduzieren.

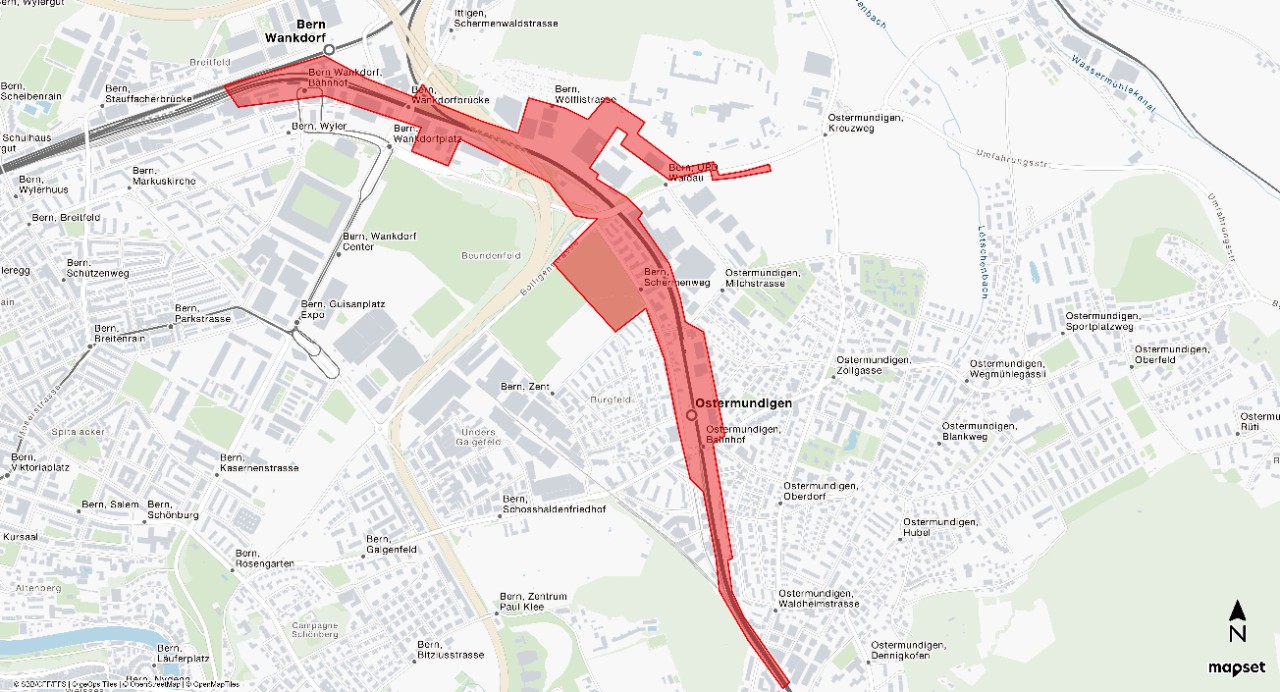

Bauen ist jedoch leider unvermeidbar mit Emissionen verbunden. Es wird für die Anwohnenden Baulärm in unterschiedlicher Intensität über die gesamte Bauzeit geben, auch in der Nacht und an Wochenenden. Die SBB und die Bauunternehmungen sind sich bewusst, dass dies für die Anwohnenden störend sein kann. Sie sind darauf bedacht, unvermeidbar lärmintensive Arbeiten tagsüber durchzuführen. Die SBB wird ihr Möglichstes tun, die Emissionen aufs geringste zu reduzieren und wenn möglich Bahntransporte vorsehen. Auf Erfahrungen von ähnlichen und nahgelegenen Bauprojekten wie etwa «Zukunft Bahnhof Bern» oder «Entflechtung Wylerfeld» wird dabei zurückgegriffen.

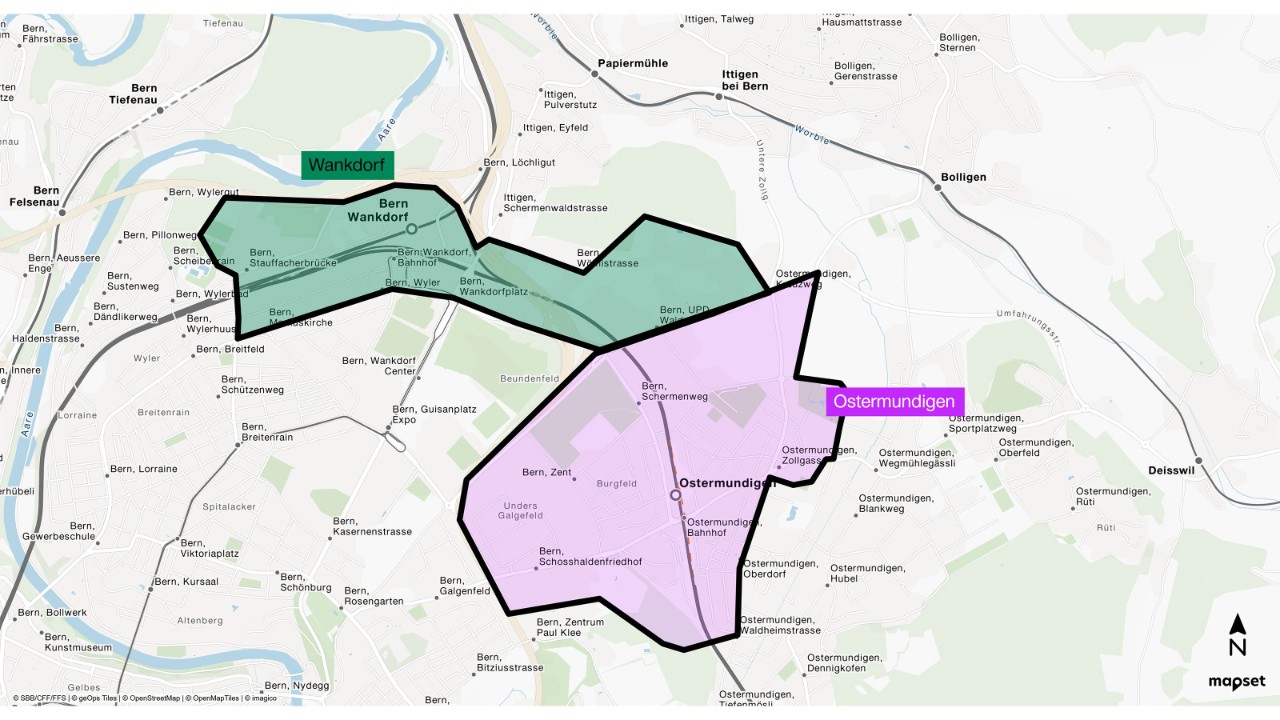

Bevor die Reisenden vom Angebotsausbau und den Verbesserungen im Bahnzugang profitieren, werden sie die Bauarbeiten intensiv spüren. Es ist während der gesamten Bauzeit mit Einschränkungen im Bahnzugang sowie Änderungen im Fahrplan zu rechnen. Die Bauarbeiten werden in zwei verschiedene Bereiche eingeteilt.
Übersicht über die geplanten Nachtarbeiten und lärmintensiven Tagarbeiten Juli 2026 – September 2026.
Die Terminangaben basieren auf dem heutigen Wissensstand. Bei unvorhersehbaren Ereignissen (Wetter usw.) kann das Programm kurzfristig ändern. Allenfalls müssen die Arbeitszeiten und das Terminprogramm der Bauarbeiten spontan den aktuellen Gegebenheiten angepasst werden.
Die Bauarbeiten zum barrierefreien Ausbau und dem ÖV-Knoten Ostermundigen dauern voraussichtlich bis 2031. Danach folgen bis ungefähr 2038 weitere Arbeiten an den Gleisanlagen im Projekt Entflechtung Wankdorf Süd – Ostermundigen.
Datum
Zeit
Art der Arbeiten
12.07. bis 23.07.2026
23.00 – 06.00 Uhr
Gleis- und Fahrleitungsarbeiten
Bereich Bahnhof Wankdorf Süd
09.08. bis 31.08.2026
23.00 – 06.00 Uhr
div. Fahrleitungsarbeiten
Bereich Wankdorf bis Hinterer Schermen
29.07. bis 30.09.2026
Tagsüber
Einbau Spundwände, Bohrpfähle, Rühlwände Bereich Hinterer Schermen
10.08. bis 30.09.2026
23.00 – 06.00 Uhr
Verlängerung Perron Gleis 2/3 in Richtung Bern Bereich Bahnhof Wankdorf Süd
10.08. bis 21.09.2026
23.00 – 06.00 Uhr
Fundamentbau Fahrleitungen
Bereich Wankdorf bis Hinterer Schermen
16.08. bis 30.09.2026
23.00 – 06.00 Uhr
Verlängerung Perron Gleis 2/3 in Richtung Bern Bereich Bahnhof Wankdorf Süd
Zwischen Ende Juli und Anfang Oktober wird an der Poststrasse der Bahndamm verbreitert. Das Schüttmaterial wird schichtweise eingebracht und verdichtet. Aus statischen Gründen erfolgen die Verdichtungsarbeiten mit Walzen, weshalb tagsüber in der Umgebung der Poststrasse und des Bahnhofs Ostermundigen mit Vibrationen und Lärmemissionen zu rechnen ist.
Datum
Zeit
Art der Arbeiten
22.-23.06.2026
Tagsüber
Rückbau Spundwände Bahnhof Ostermundigen
im Bereich Schermenweg 179
06.07. bis 10.07.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Dennikofengässli und Höhe Birkenweg / Hagackerweg
Diverse Arbeiten an Fahrleitungen im Gleisfeld sowie Mastbau
13.07. bis 17.07.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Dennikofengässli und Höhe Birkenweg / Hagackerweg
Diverse Arbeiten an Fahrleitungen und Kabel im Gleisfeld
20.07. bis 24.07.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Dennikofengässli und Birkenweg / Hagackerweg
29.07. bis 30.09.2026
Tagsüber
Einbau Spundwände, Bohrpfähle, Rühlwände Bereich Hinterer Schermen
03.08. bis 07.08.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Dennikofengässli und Höhe Birkenweg / Hagackerweg
Diverse Arbeiten an Fahrleitungen im Gleisfeld sowie Mastbau
09.08. bis 31.08.2026
23.00 – 06.00 Uhr
Diverse Fahrleitungsarbeiten
Bereich Wankdorf bis Hinterer Schermen
10.08. bis 21.09.2026
23.00 – 06.00 Uhr
Fundamentbau Fahrleitungen
Bereich Wankdorf bis Hinterer Schermen
21.09. bis 25.09.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Gerbestrasse 38
28.09. bis 30.09.2026
23.00 – 06.00 Uhr
Kabelquerung auf der Höhe Gerbestrasse 24
Verkehrseinschränkungen östlich des Bahnhofs Ostermundigen: 29. Juni bis Mitte August 2026.

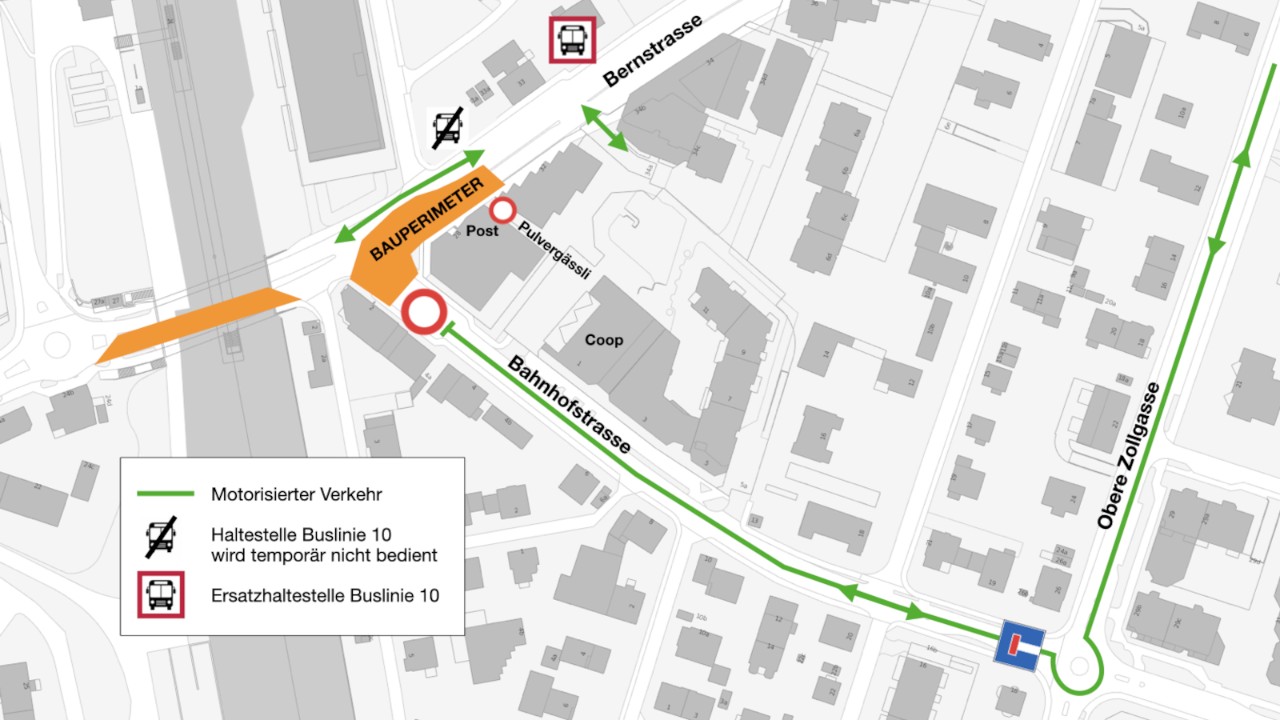

Ein-/Ausfahrt Bahnhofstrasse in Bernstrasse: Nicht gestattet aufgrund Totalsperrung. Umfahrung via Obere Zollgasse.
Bushaltestelle Linie 10 Ostermundigen Bahnhof (stadteinwärts): Die Haltestelle wird geringfügig nach Osten verschoben.
Für die Bauarbeiten zwischen Wankdorf und Ostermundigen nutzt die SBB modernste Technik und setzt zur Dokumentation, Vermessung und Qualitätskontrolle der Baustellen Drohnenaufnahmen ein. Die automatisierten Vermessungsflüge mittels Drohne nehmen den Baustellenbereich im gesamten Bauperimeter auf.
Die wichtigen Bauabschnitte werden wöchentlich aus der Luft fotografiert, um ein präzises, sicheres und effizientes Vorgehen auf der Baustelle zu gewährleisten. Dazu überfliegt die Drohne das Baustellengebiet und möglichst wenige angrenzende Areale. In einem automatisierten Prozess werden nach der Aufnahme folgende Tätigkeiten durchgeführt:
Automatische Erstellung eines tagesaktuellen, vermessungsgenauen 3D-Bestandsmodells des Gleisunter- & oberbaus
Täglicher Abgleich zwischen gebautem und geplantem Zustand im Zuge der Qualitätssicherung
Automatisches Wegschneiden der Landschaftsteile, welche nicht benötigt werden (z. B. Privatgrundstücke, sofern diese auf den Bildern einsehbar sind)
Herausfiltern von erkennbaren Personen und automatisches Löschen aller nicht verwendeten Bildaufnahmen
Die Drohnenflüge werden von der spezialisierten Firma «trenderia gmbh» durchgeführt. Alle erhobenen Daten werden ausschliesslich für die Baustellenvermessung verwendet und weder veröffentlicht noch für andere Zwecke genutzt. Die Datenablage findet auf geschützten Servern statt, welche gemäss schweizerischem Datenschutzgesetz betrieben und administriert werden. Die Drohnenflüge werden im Rahmen einer Sonderbewilligung (SORA) des Bundesamts für Zivilluftfahrt (BAZL) unter strengen Auflagen durchgeführt.
