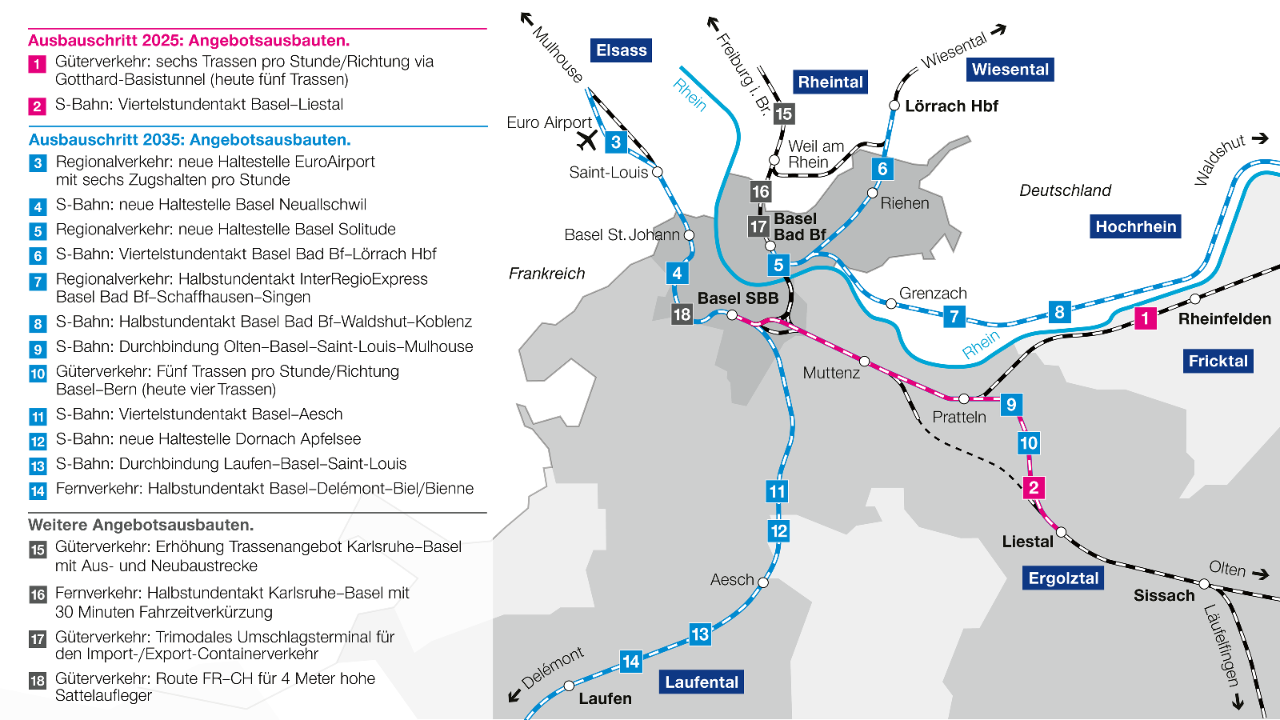

Nachfrage bestimmt Angebot: der Angebotsausbau.
Hier erfahren Sie, welche Angebotsausbauten in der Region Basel bis Ende der 2030er Jahre geplant sind.
Der Bahnknoten Basel ist von strategischer Bedeutung. Er stellt eine Drehscheibe für nationale und internationale Verkehrsströme zwischen der Schweiz, Deutschland und Frankreich dar. Auch für die regionale Siedlungs- und Verkehrsentwicklung ist der Ausbau des Knotens Basel von essenzieller Bedeutung.
Bis und mit den 2030er Jahren sind in der Region Basel zahlreiche Angebotsverbesserungen geplant - im Regional-, Fern- und Güterverkehr. Um diese Angebote zu realisieren, sind Infrastrukturausbauten in Milliardenhöhe nötig. Die meisten hat das Schweizer Parlament in den Bahnausbauschritten 2025 und 2035 beschlossen. Sie sehen Taktverdichtungen, Bahnhofausbauten und neue Haltestellen vor.
Manche der Bauprojekte, welche diese Angebote möglich machen, werden derzeit im Kontext des Programms «Verkehr '45» des Bundes durch die zuständigen Behörden überprüft und priorisiert. Bis eine endgültige politische Entscheidung gefallen ist und solange der Bund als Auftraggeber nichts anderes anordnet, führt die SBB als Auftragnehmerin alle laufenden Planungs- und Projektierungsaufträge weiter.
Weitere Informationen zum Programm «Verkehr ‘45» finden Sie auf der Webseite hier des Eidgenössischen Departements für Umwelt, Verkehr, Energie und Kommunikation (UVEK)Die bisherigen Investitionen zeigen Wirkung: Seit dem 14. Dezember 2025 verkehren die S-Bahnen zwischen Basel und Liestal im Viertelstundentakt und die Fernverkehrszüge auf der Strecke Basel–Delémont–Biel/Bienne im Halbstundentakt.
Weitere Informationen zu diesem Angebotssprung von Ende 2025 finden Sie auf unserer Webseite hierGrenzüberschreitend wird das Angebot ebenfalls ausgebaut. Denn auch Deutschland und Frankreich investieren in die grenznahe Bahninfrastruktur, teils allein, teils mit Schweizer Beteiligung. Der Ausbau und die Elektrifizierung der Hochrheinbahn zwischen Basel und Erzingen (Baden), ein Projekt der Deutschen Bahn (DB), ermöglicht beispielsweise ab Ende 2027 mehr Verbindungen zwischen Südbaden, dem Bodensee sowie der Nord- und Ostschweiz. Ab Ende 2030 sind zudem durchgehende S-Bahn-Linien zwischen dem Elsass und der Nordwestschweiz geplant.
Die Angebote detailliert erklärt.
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Dezember 2025 |
|
Nötige Bauprojekte |
Projekte ausserhalb der Region Basel |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
Dezember 2025 |
Stand Januar 2023.
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Sonntag, 14. Dezember 2025 (Fahrplanwechsel) |
|
Nötige Bauprojekte |
Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» Ausbau Abstellanlagen Süd Entflechtung Basel–Muttenz Zugfolgezeitverkürzung Pratteln Wendegleis Liestal |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
Dezember 2025 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Horizont 2034-2035 |
|
Nötige Bauprojekte |
Bahnanbindung EuroAirport (SNCF Réseau) Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» (SBB) |
|
Bahninfrastruktur |
SNCF Réseau, SBB |
|
Stand Angaben |
März 2024 |
«auf Horizont» meint «Jahreszahl plus/minus ein/zwei Jahre». Exakte Inbetriebnahmeprognosen können insbesondere in frühen Planungsphasen noch nicht gemacht werden.
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme: |
offen |
|
Nötige Bauprojekte: |
neue Haltestelle Basel Neuallschwil |
|
Bahninfrastruktur: |
SBB |
|
Stand Angaben: |
Juni 2026 |
Der Bund hat dieses Projekt im Rahmen des Programms «Verkehr '45» sistiert. Die SBB als Auftragnehmerin verfolgt das Projekt daher nicht mehr weiter.
Weitere Informationen zur Sistierung finden Sie auf der Webseite des Eidgenössischen Departements für Umwelt, Verkehr, Energie und Kommunikation (UVEK) zum Programm «Verkehr ‘45», beziehungsweise dort im PDF «Faktenblatt 3: Gestrichene Projekte: STEP-Nationalstrassen und Bahninfrastruktur», Seite 3|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
offen |
|
Nötige Bauprojekte |
neue Haltestelle Basel Solitude |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
Juni 2026 |
Der Bund hat dieses Projekt im Rahmen des Programms «Verkehr '45» sistiert.
Weitere Informationen zur Sistierung finden Sie auf der Webseite des Eidgenössischen Departements für Umwelt, Verkehr, Energie und Kommunikation (UVEK) zum Programm «Verkehr ‘45», beziehungsweise dort im PDF «Faktenblatt 3: Gestrichene Projekte: STEP-Nationalstrassen und Bahninfrastruktur», Seite 3|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Horizont 2035 |
|
Nötige Bauprojekte |
Kapazitätserweiterung Garten- und Wiesentalbahn |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
April 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Ende 2027 |
|
Nötige Bauprojekte |
Ausbau und Elektrifizierung Hochrheinbahn |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
April 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
noch offen |
|
Nötige Bauprojekte |
Ausbau und Elektrifizierung Hochrheinbahn weitere Projekte ausserhalb der Region Basel |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
April 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Ende 2030 |
|
Nötige Bauprojekte |
diverse infrastrukturelle und betriebliche Voraussetzungen (SNCF Réseau, SBB) Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» (SBB) |
|
Bahninfrastruktur |
SNCF Réseau, SBB |
|
Stand Angaben |
Februar 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
frühestens 2035 |
|
Nötige Bauprojekte |
Projekte ausserhalb der Region Basel |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
März 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Temporäre Inbetriebnahme 2028 bis 2034, Wiederaufnahme geplant, Termin offen |
|
Nötige Bauprojekte |
Wendegleis Aesch Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
Juni 2026 |
«auf Horizont» meint «Jahreszahl plus/minus ein/zwei Jahre». Exakte Inbetriebnahmeprognosen können insbesondere in frühen Planungsphasen noch nicht gemacht werden.
Voraussetzung für die temporäre Einführung des Viertelstundentakt ist, dass das Wendegleis in Aesch Ende 2028 in Betrieb geht und dass das Angebot ab 2034 für mehrere Jahre temporär ausgesetzt werden kann. Ab dann ist die Kapazität im Bahnhof Basel SBB aufgrund umfangreicher Bauarbeiten eingeschränkt. Nach der intensiven Bauphase soll der Viertelstundentakt wieder aufgenommen werden. Im Juni haben die beiden Basel, der Kanton Solothurn und die SBB eine Absichtserklärung zur temporären Einführung des Viertelstundentakts unterzeichnet.
Die beiden für das Angebot nötigen Bauprojekte sind auf Kurs. Das Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» ging im Dezember 2025 in Betrieb. Beim Wendegleis Aesch wird eine Inbetriebnahme Ende 2028 angestrebt. Es bringt so oder so willkommene betriebliche Flexibilität, beispielsweise für das kurzzeitige Abstellen von Zügen.
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
offen |
|
Nötige Bauprojekte |
neue Haltestelle Dornach-Apfelsee |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
Juni 2026 |
«auf Horizont» meint «Jahreszahl plus/minus ein/zwei Jahre». Exakte Inbetriebnahmeprognosen können insbesondere in frühen Planungsphasen noch nicht gemacht werden.
Der Bund hat dieses Projekt im Rahmen des Programms «Verkehr '45» sistiert. Die SBB als Auftragnehmerin verfolgt das Projekt daher nicht mehr weiter.
Weitere Informationen zur Sistierung finden Sie auf der Webseite des Eidgenössischen Departements für Umwelt, Verkehr, Energie und Kommunikation (UVEK) zum Programm «Verkehr ‘45», beziehungsweise dort im PDF «Faktenblatt 3: Gestrichene Projekte: STEP-Nationalstrassen und Bahninfrastruktur», Seite 3|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Ende 2030 |
|
Nötige Bauprojekte |
diverse infrastrukturelle und betriebliche Voraussetzungen (SNCF Réseau, SBB) Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» (SBB) |
|
Bahninfrastruktur |
SNCF Réseau, SBB |
|
Stand Angaben |
Februar 2024 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
Sonntag, 14. Dezember 2025 (Fahrplanwechsel) |
|
Nötige Bauprojekte |
Doppelspur Grellingen–Duggingen Projektpaket «Leistungssteigerung und provisorische Passerelle Basel SBB» weitere Projekte ausserhalb der Region Basel |
|
Bahninfrastruktur |
SBB |
|
Stand Angaben |
Dezember 2025 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
ca. 2042 |
|
Nötige Bauprojekte |
Aus- und Neubaustrecke Karlsruhe–Basel, inkl. Ausbauten Planfeststellungsabschnitt (PfA) 9.3 Basel |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
Januar 2023 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
ca. 2042 |
|
Nötige Bauprojekte |
Aus- und Neubaustrecke Karlsruhe–Basel, inkl. Ausbauten Planfeststellungsabschnitt (PfA) 9.3 Basel |
|
Bahninfrastruktur |
BEV/DB |
|
Stand Angaben |
Januar 2023 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
bimodales Terminal Strasse/Schiene: Ende 2029 trimodales Terminal Strasse/Schiene/Wasser: ab 2029 |
|
Nötige Bauprojekte |
Gateway Basel Nord Hafenbecken 3 Anschlussvorrichtungen für Gateway Basel Nord |
|
Bahninfrastruktur |
Gateway Basel Nord AG, BEV/DB |
|
Stand Angaben |
Dezember 2025 |
|
Was |
Angaben Angebot |
|---|---|
|
Geplante Inbetriebnahme |
noch nicht terminiert, abhängig von der Fertigstellung der Projekte ausserhalb der Schweiz |
|
Nötige Bauprojekte |
Profilanpassung 4-Meter-Korridor Basel weitere Projekte ausserhalb Schweiz |
|
Bahninfrastruktur |
SBB, SNCF Réseau |
|
Stand Angaben |
Dezember 2025 |
